Optimierung der Wärmeverteilung

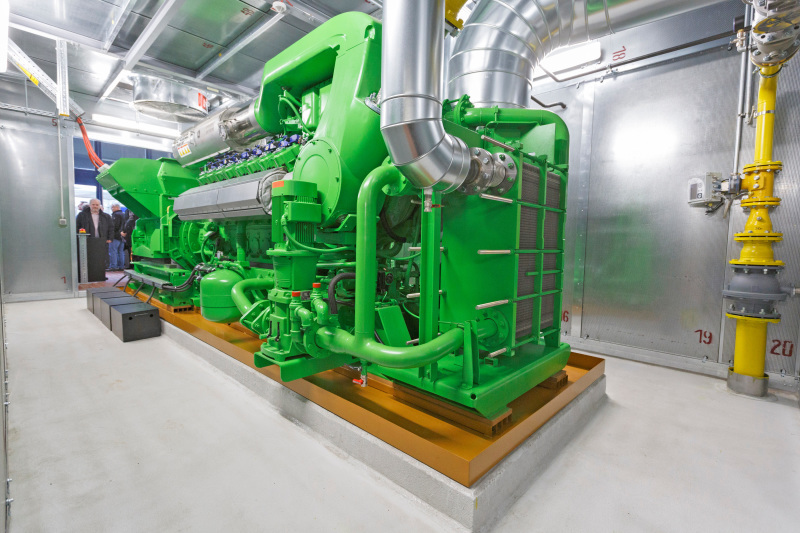

Nach sechsmonatiger Projektphase und drei Monate vor dem geplanten Fertigstellungstermin ist die neue Energieversorgung der Koelnmesse Anfang Januar 2016 in Betrieb gegangen. Das Herzstück ist ein neues BHKW mit einer Leistung von 1,2 MWel. Mit diesem sollen jährlich jeweils 6.000 MWh Wärme und Strom erzeugt werden. Der Grundbedarf der Koelnmesse an Strom und Wärme wird somit abgedeckt.
Bilfinger Wolfferts Gebäudetechnik als Anlagenbauer und technischer Generalunternehmer hat das Bauvorhaben gemeinsam mit Bilfinger GreyLogix, die für die Leittechnik verantwortlich zeichneten, umgesetzt.
Durch den Einbau des BHKW und eine grundlegende Optimierung der Wärmehauptverteilung und -regelung spart die Koelnmesse jährlich 3.200 t CO2 und eine signifikante Energiekostensumme ein. Diese Einsparung wird ferner durch die Kraft-Wärme-Kopplung und die hydraulische sowie elektrische Optimierung der Wärmehauptverteilung erzielt. Zur weiteren Absicherung der Versorgungssicherheit wurden die Bestandskessel mit einer modernen Feuerungstechnik ausgerüstet und die Gesamtanlage an das Fernwärmenetz der Rheinenergie AG angeschlossen.
Das Projekt wurde pünktlich fertiggestellt und blieb unterhalb des geplanten Budgets. Bilfinger Wolfferts wird die Koelnmesse in diesem Projekt auch weiterhin betreuen. Es wurde ein Servicevertrag über zehn Jahre zwischen der Koelnmesse und Bilfinger Wolfferts geschlossen.
